Trwa budowa oczyszczalni ścieków wraz z siecią kanalizacji sanitarnej w Gminie Będzino
Opublikowano: 31 marca 2026
Opublikował(a):Urząd Gminy
Powyższe zadanie inwestycyjne realizowane jest w formule „zaprojektuj i wybuduj” przez Konsorcjum firm: EkoWodrol sp. z o.o. i Biuro Inżynierskie Budzisz sp. z o.o. jest w 3 częściach wykonawczych:
- Część nr 1 – „Budowa oczyszczalni ścieków m. Tymień”,
- Część nr 2 – „Budowa sieci kanalizacji sanitarnej w miejscowości Tymień Gmina Będzino”,
- Część nr 3 – „Budowa sieci kanalizacji sanitarnej w miejscowościach Kładno i Pleśna, gm. Będzino”.
W zakresie części 1 była likwidacja istniejącej w m. Tymień zdekapitalizowanej oczyszczalni ścieków wyłączonej z eksploatacji i wykorzystywanej jako zbiornik retencyjny bezodpływowy, zaś ścieki wywożone są nadal taborem asenizacyjnym do oczyszczalni ścieków poza gminą Będzino.
W realizowanym obecnie etapie I budowy oczyszczalni ścieków zaprojektowano obiekt o przepustowości Qśrd= 300 m3/dobę ścieków dopływających do oczyszczalni systemem kanalizacji sanitarnej grawitacyjno – tłocznej z miejscowości Tymień, Kładno i Pleśna. Ilość ta odpowiada ilości RLM równej 3 100 osobom.
Technologicznie oczyszczalnię zaprojektowano w oparciu o proces niskoobciążonego osadu czynnego pracującego w technologii reaktorów porcjowych typu SBR (z ang. Sequencing Batch Reactors) ze stałą objętością napełniania realizowanego ze zbiornika retencyjnego.

Ciąg technologiczny oczyszczania ścieków składa się z następujących elementów technologicznych:
- Oczyszczanie wstępne – oczyszczanie mechaniczne ścieków w zblokowanym sitopiaskowniku do zatrzymywania części stałych – skratek i piasku wraz z wyrównanie stężeń zanieczyszczeń i przepływu w zbiorniku retencyjnym,
- Biologiczne oczyszczanie osadem czynnym w reaktorach sekwencyjnych SBR (usuwanie związków C oraz N i P opcjonalnie) z częściową tlenową stabilizacją osadu nadmiernego w 2 reaktorach,

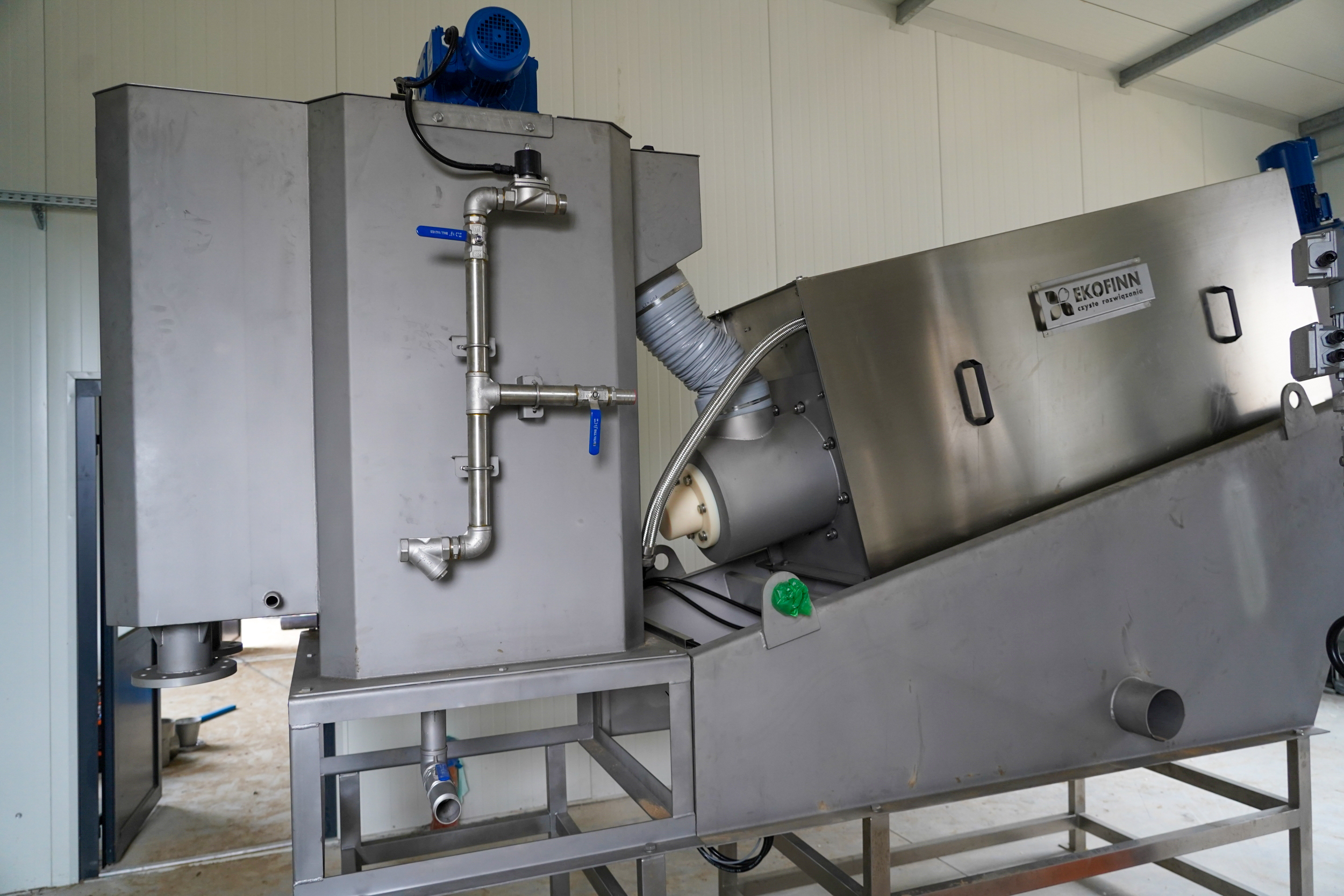

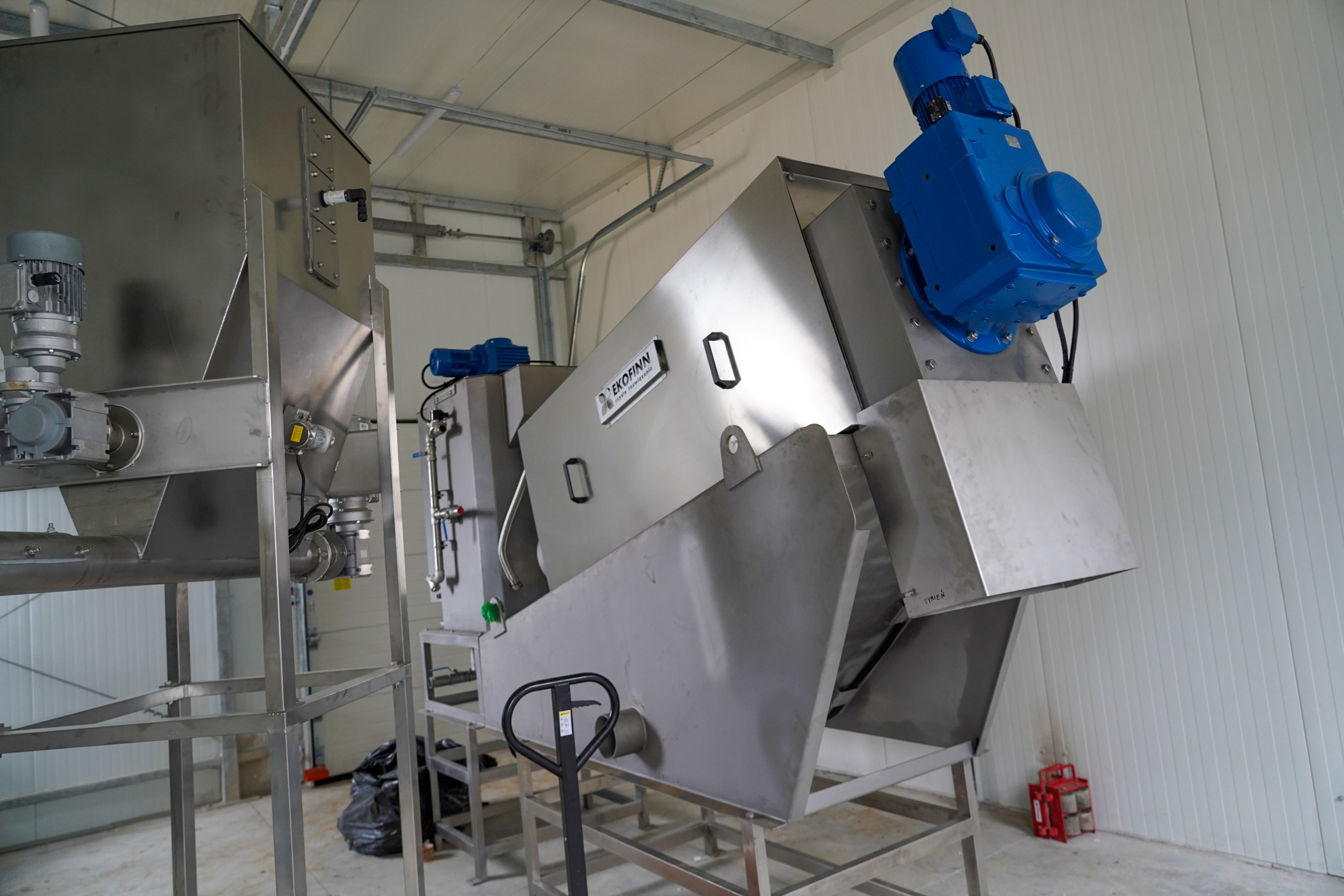

- Gospodarka osadowa – obejmująca komorę magazynowo – stabilizacyjną (stabilizacja w warunkach tlenowych) oraz zagęszczającą z odprowadzeniem wody nadosadowej, – mechaniczne odwadnianie osadu nadmiernego w prasie śrubowo-talerzowej wraz z higienizacją osadu.

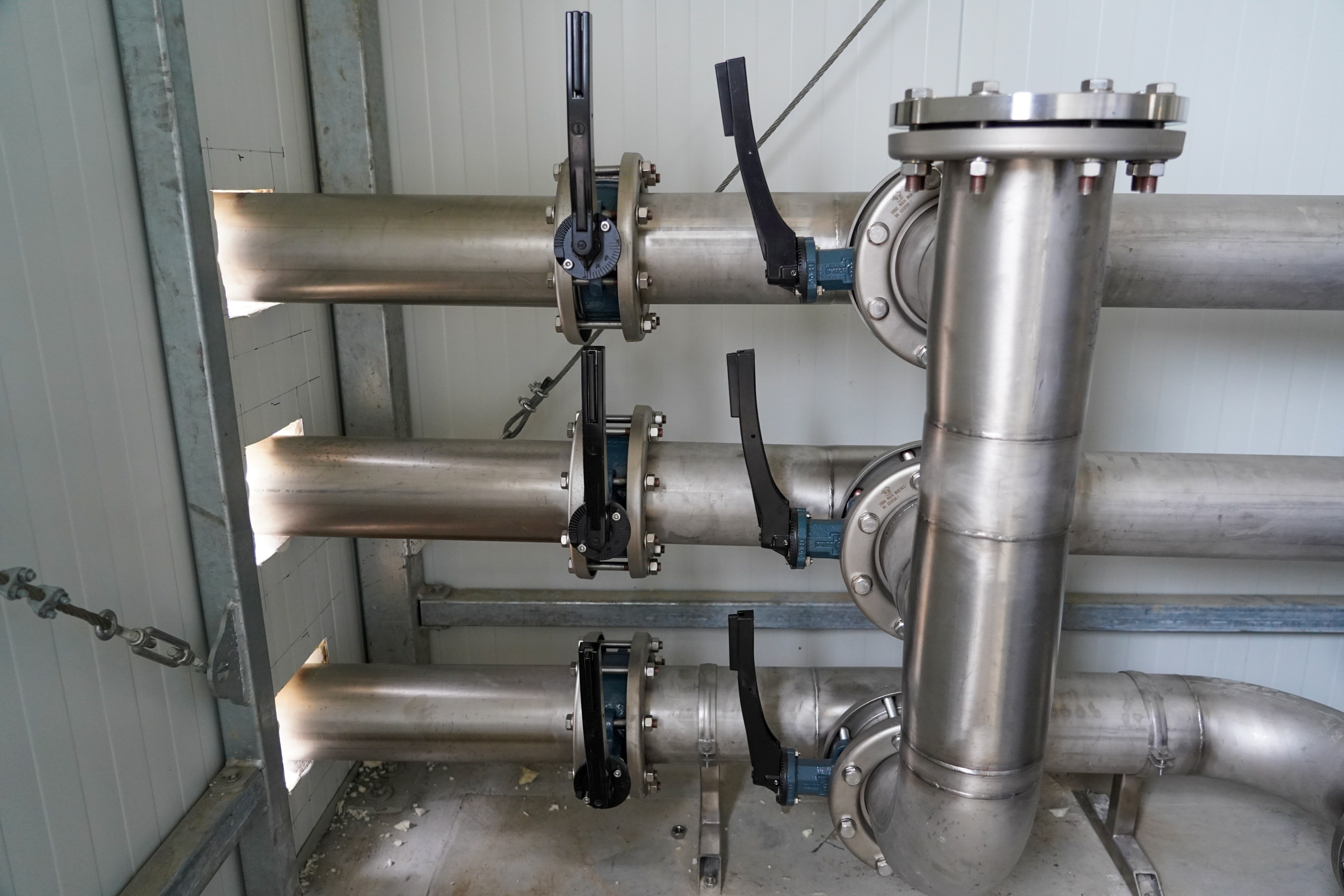

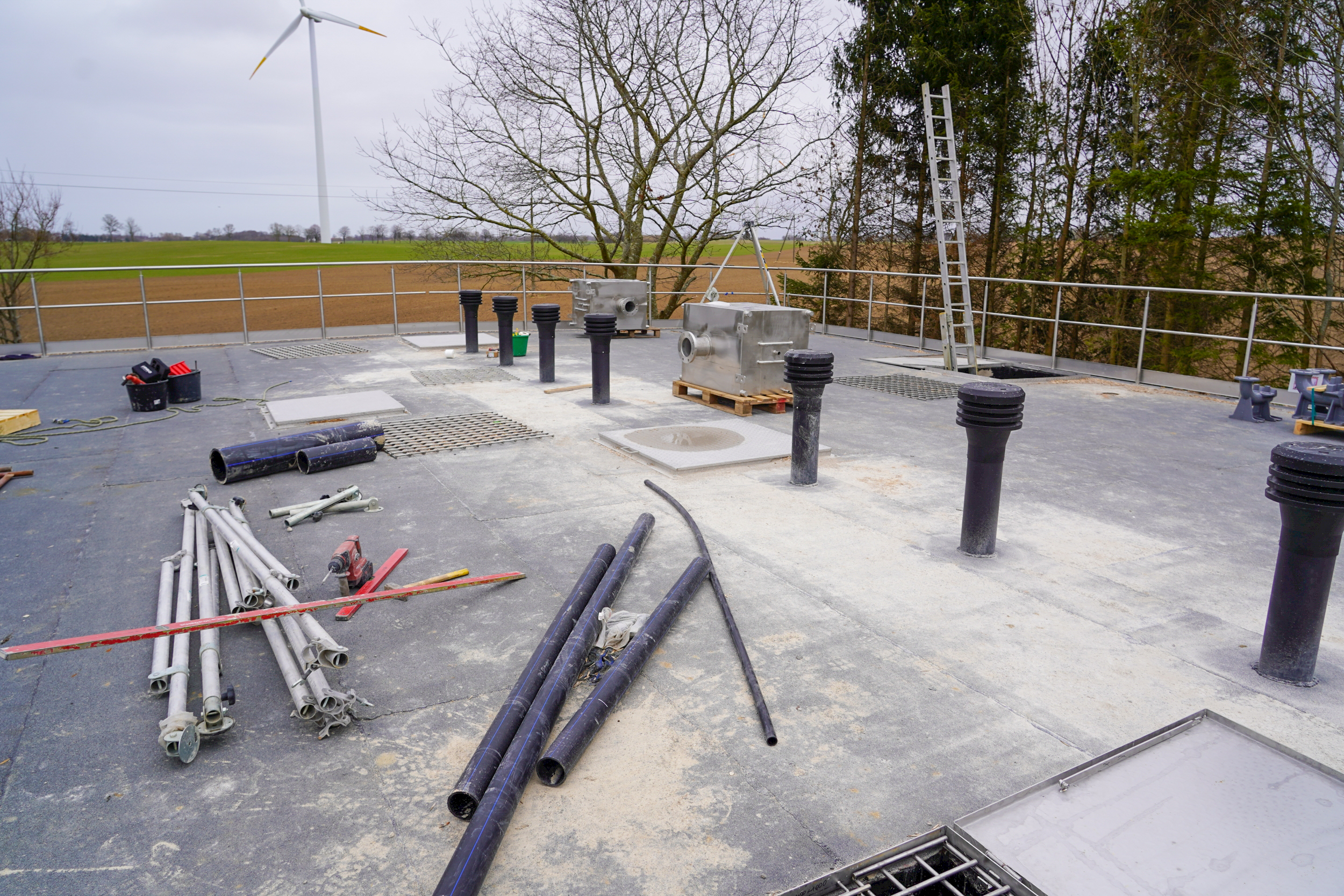

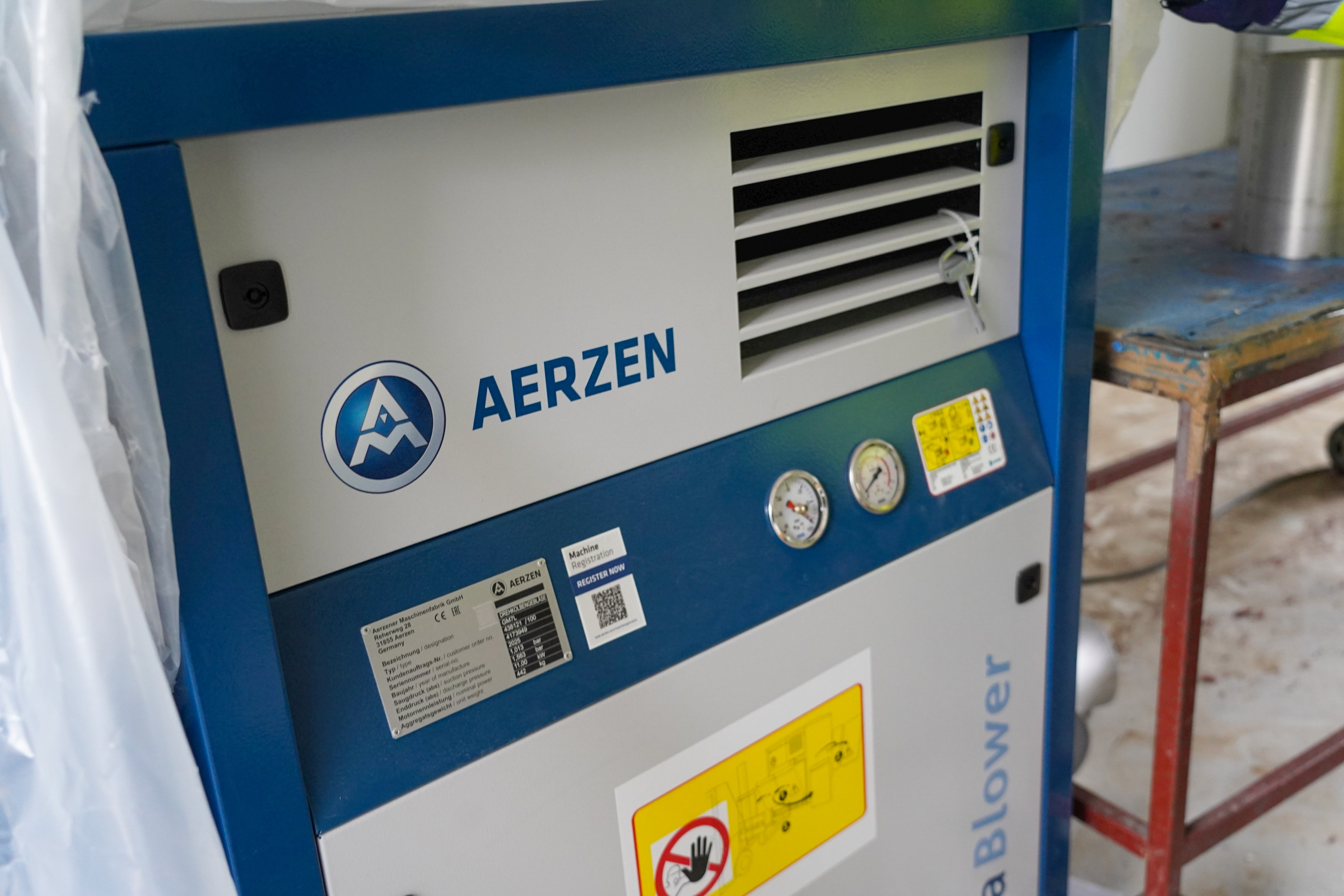

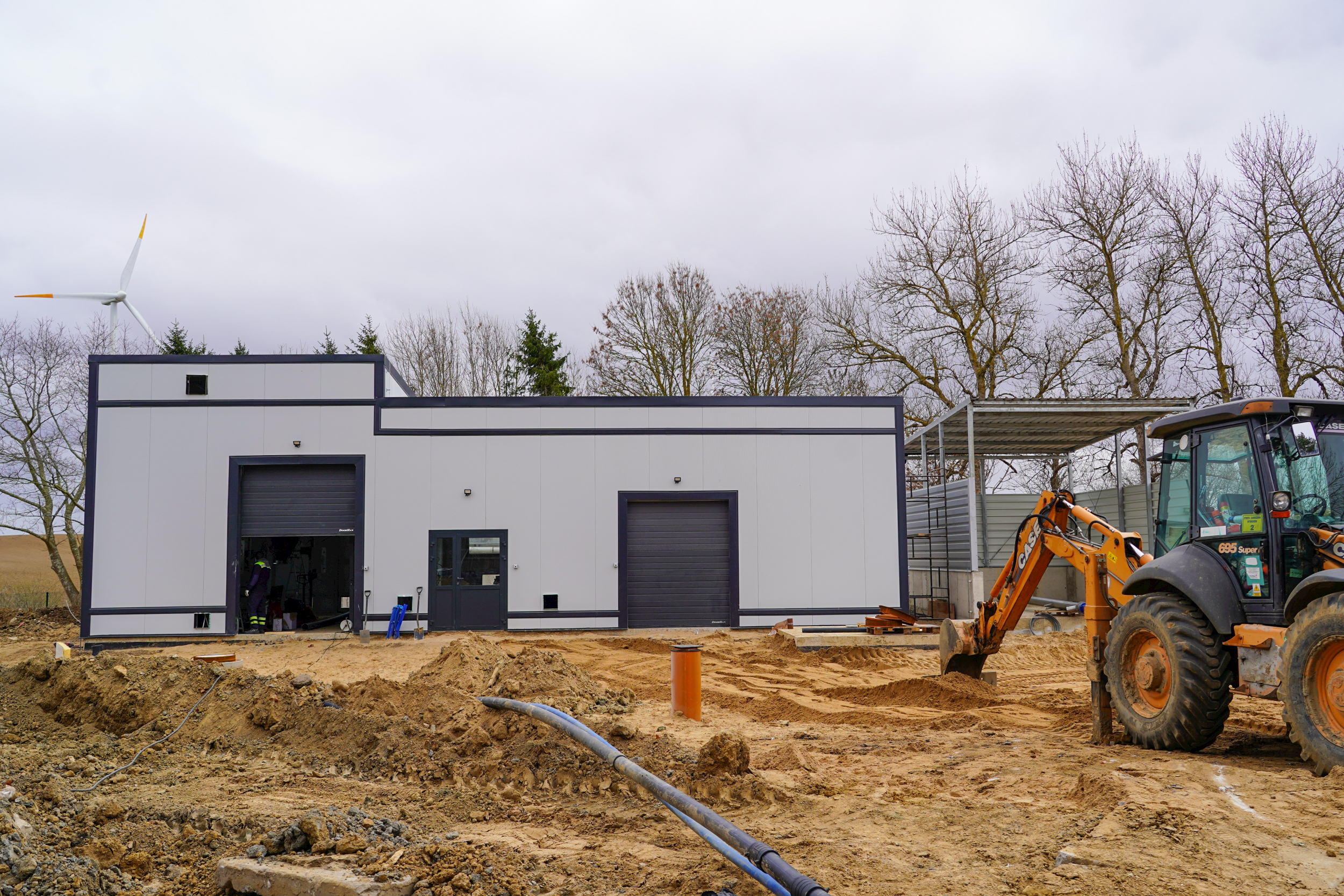

Obecnie zakończono główne roboty budowlane – wykonano zbiornik – reaktor biologiczny SBR, budynek techniczny, kontener socjalny. Trwa montaż urządzeń, prowadzone są roboty elektryczne. Wszystkie roboty montażowe prowadzone są zgodnie z harmonogramem.

Wykonawca zgłosił zamawiającemu wniosek o powołanie Komisji Rozruchowej na oczyszczalni ścieków.

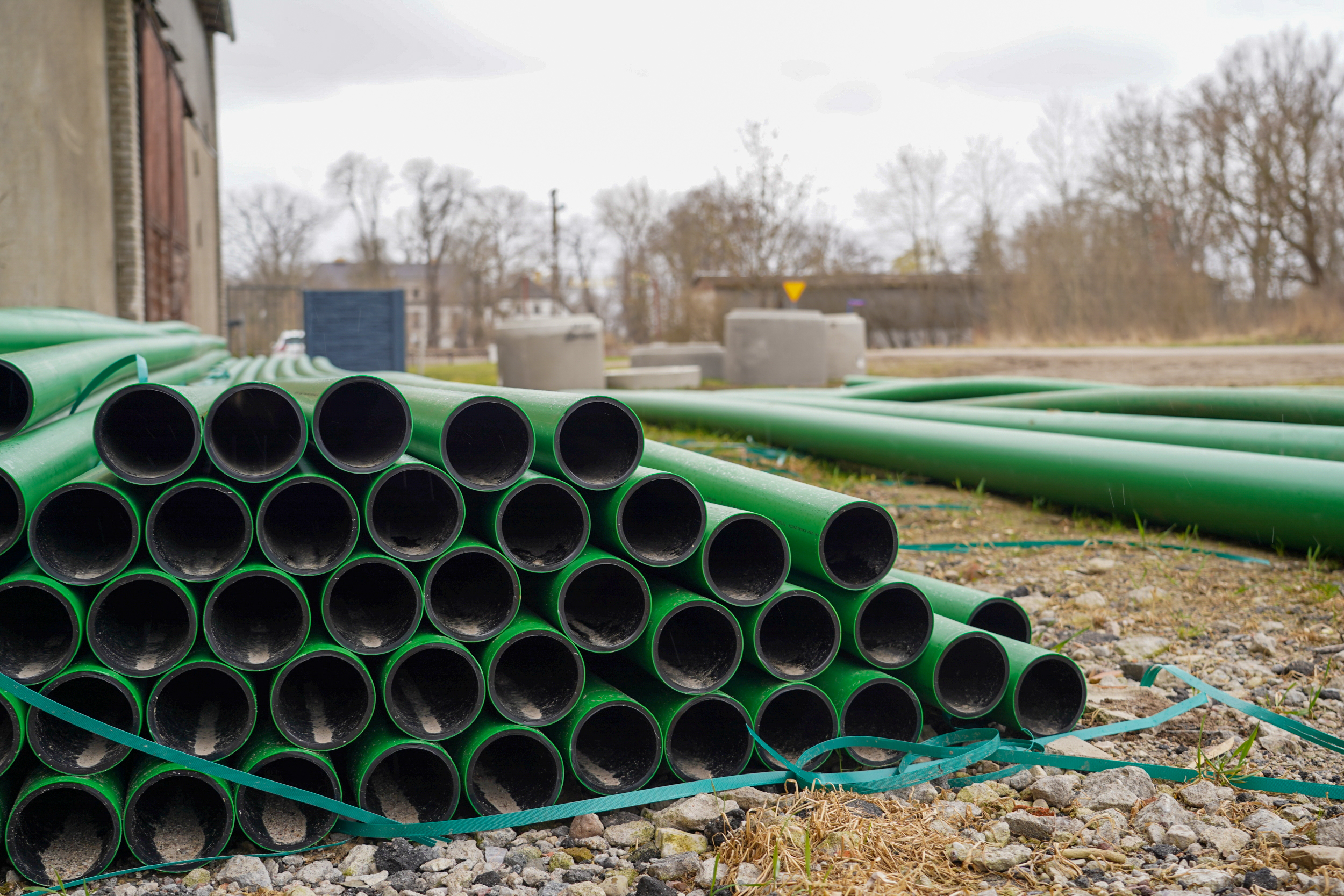

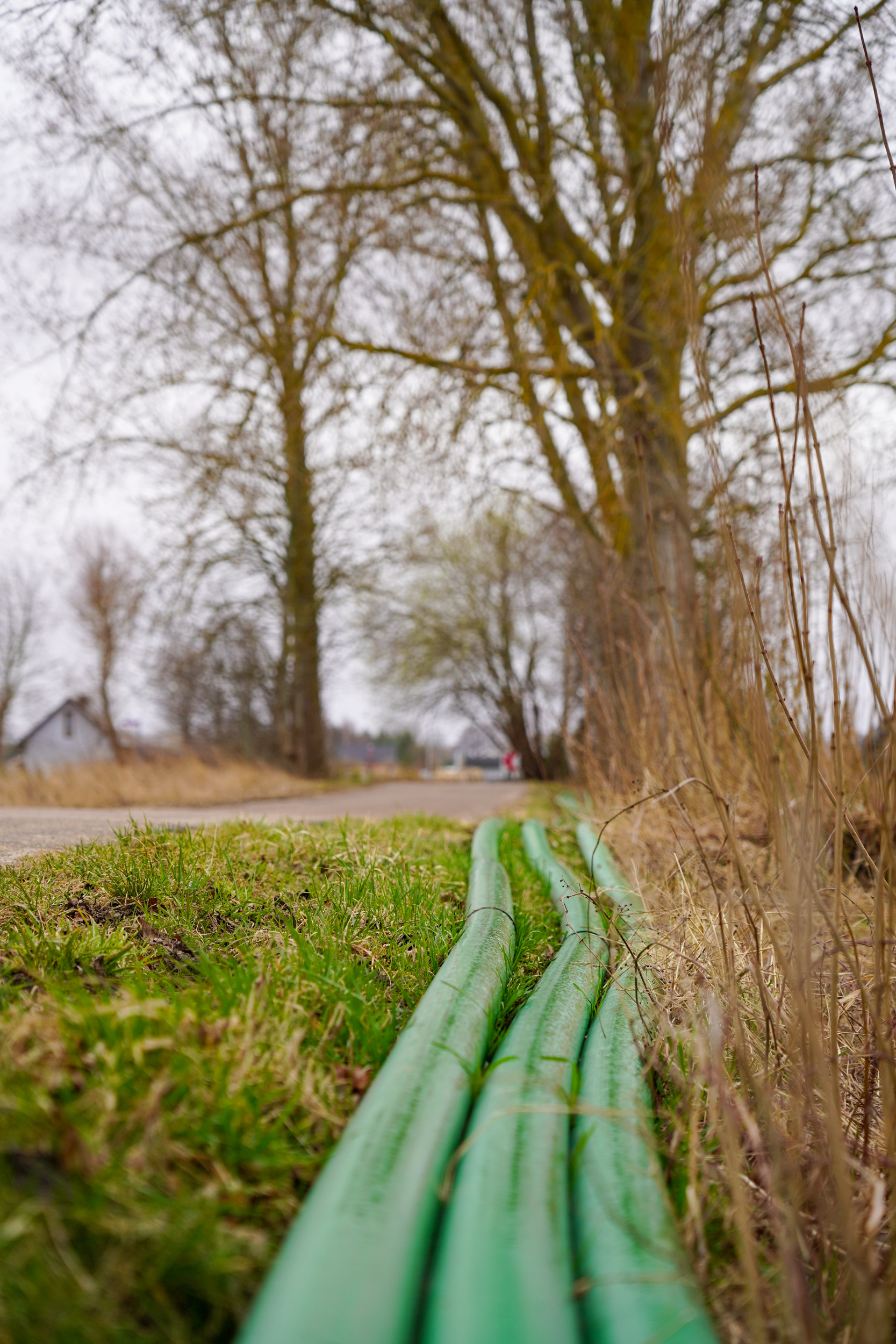

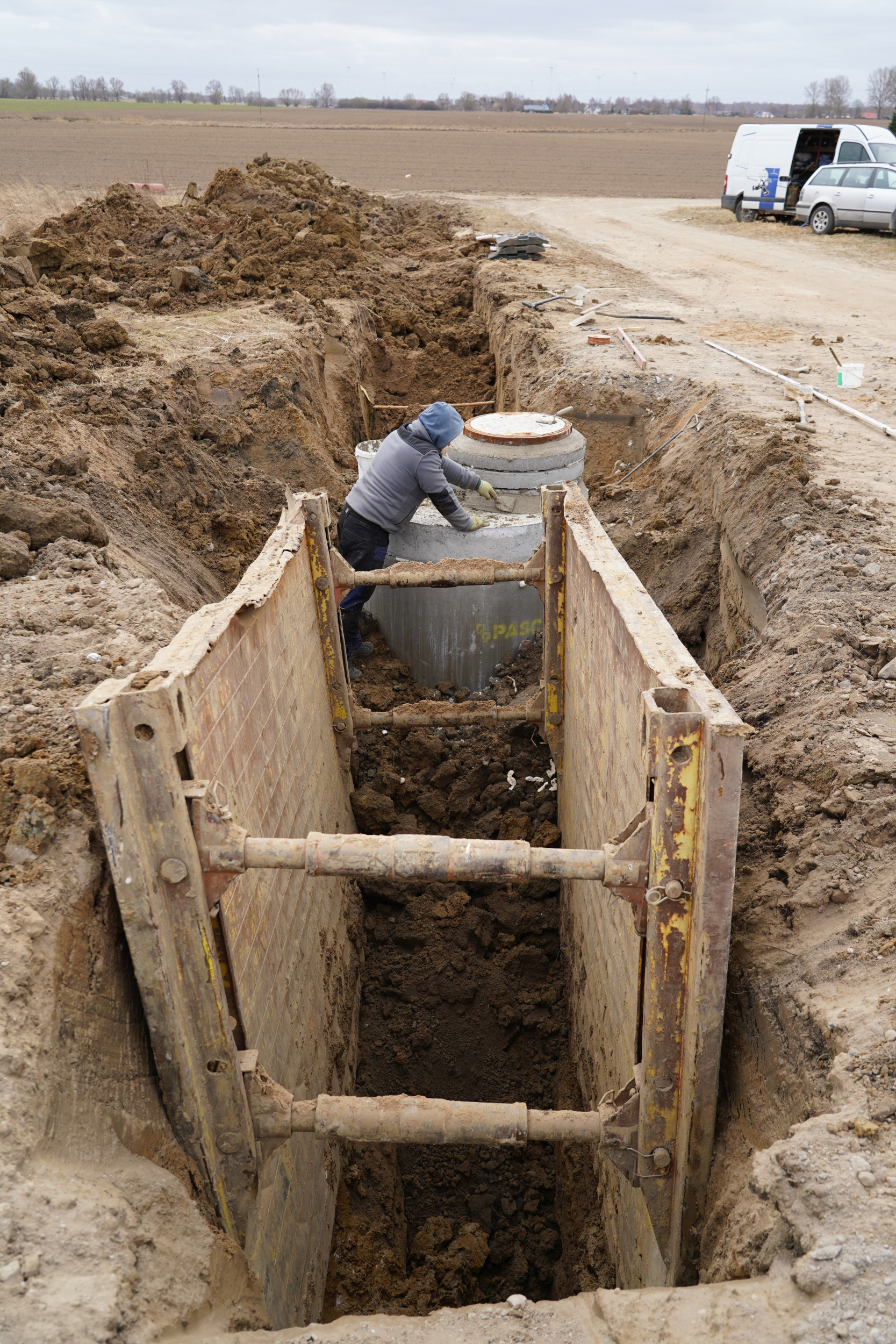

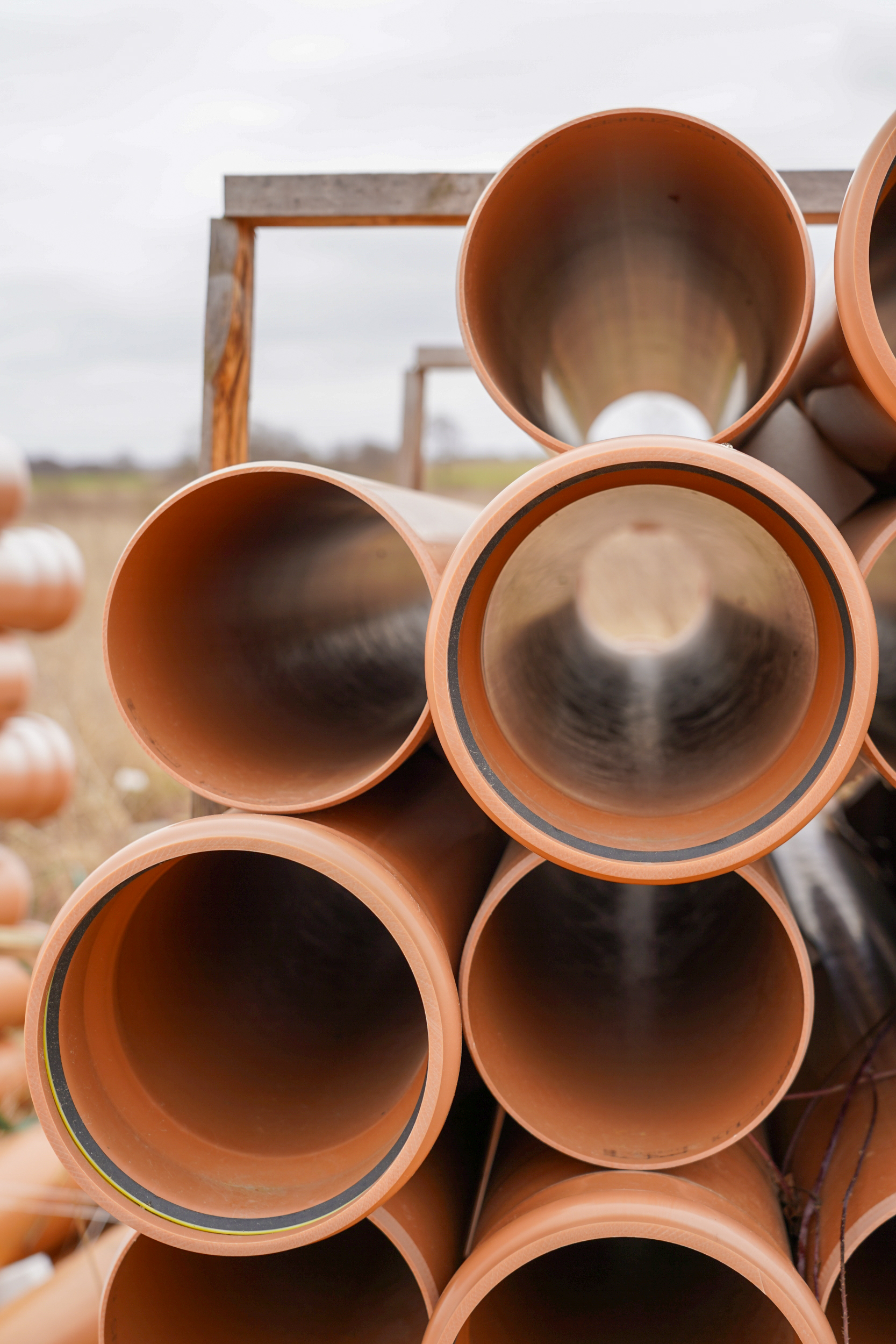

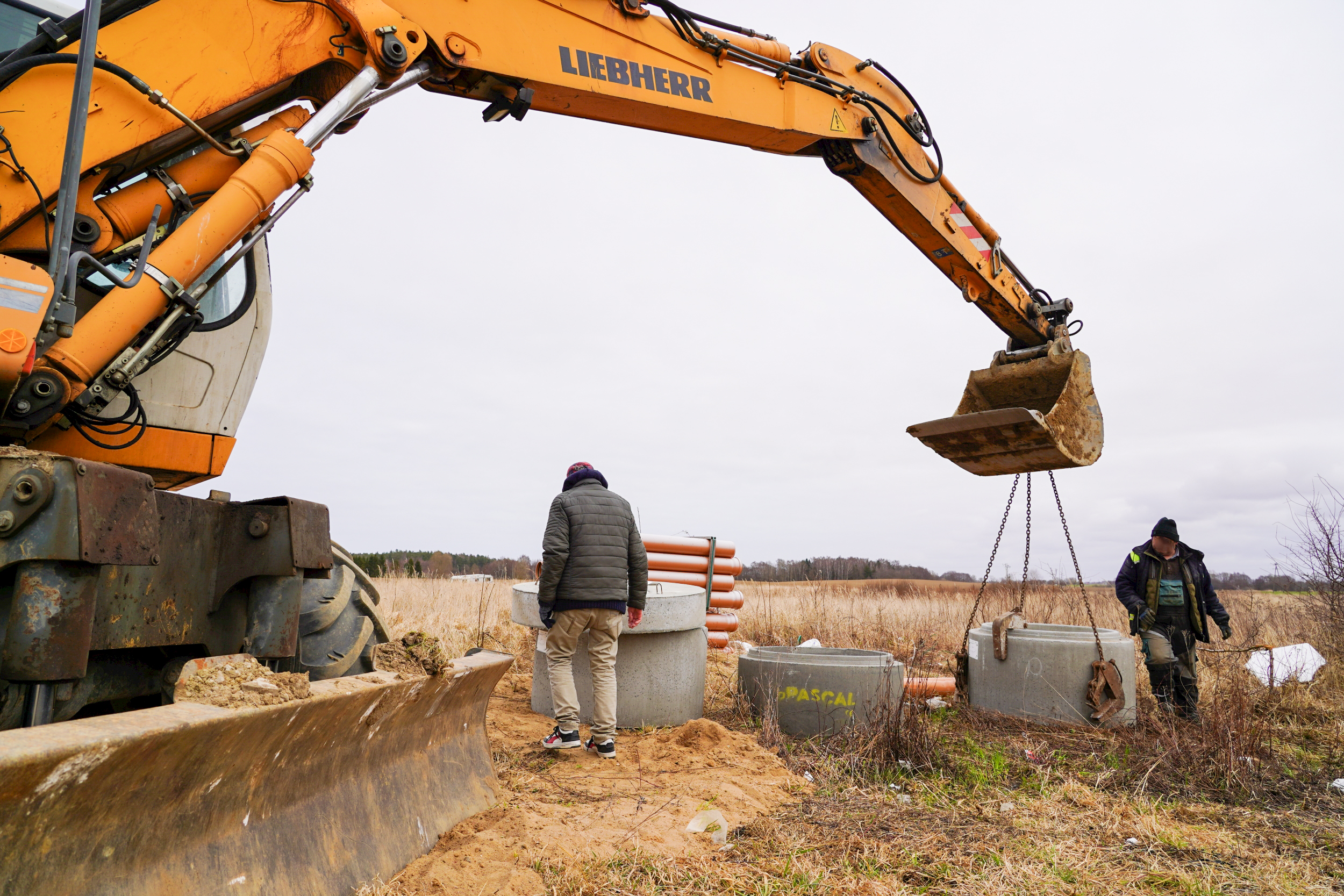

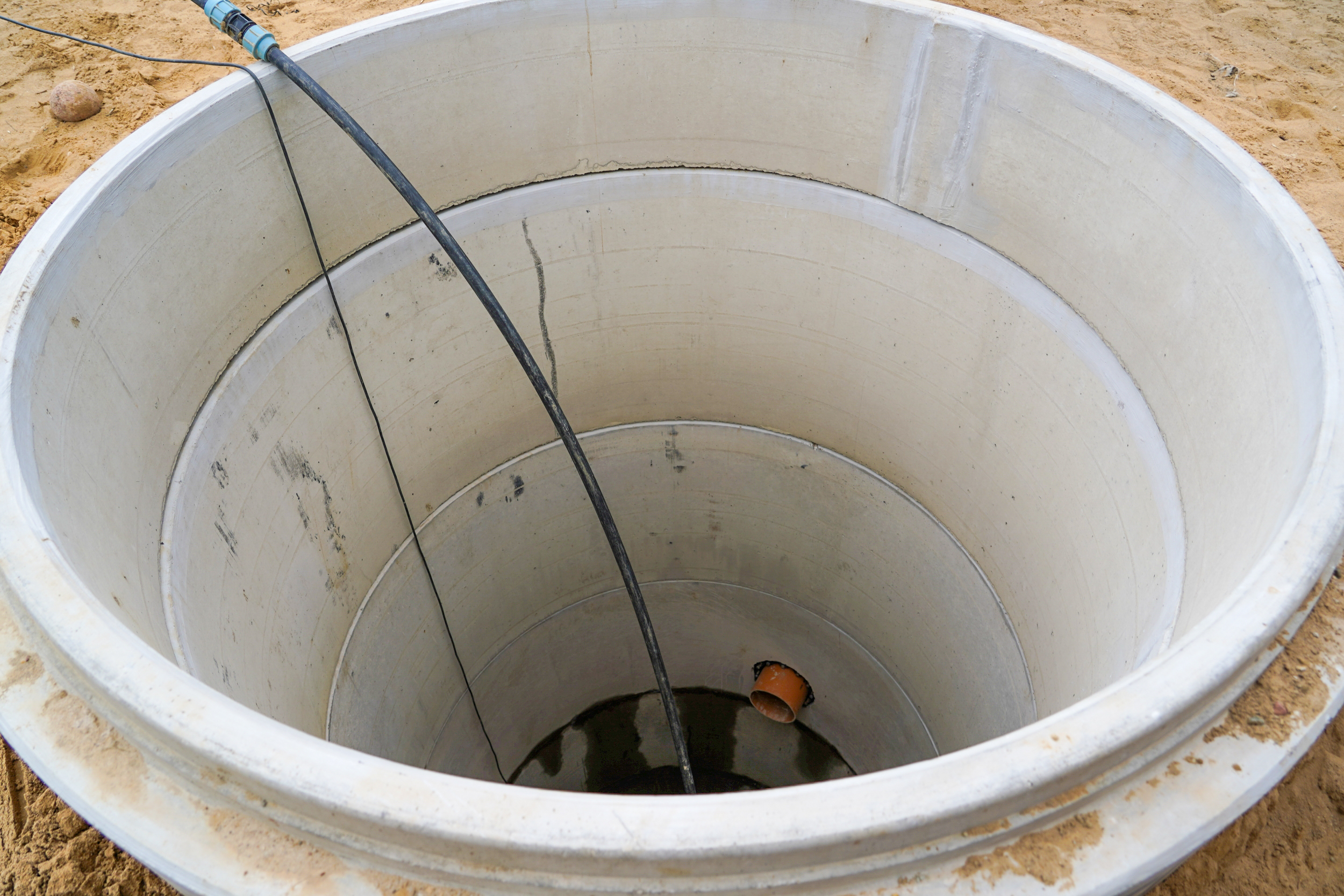

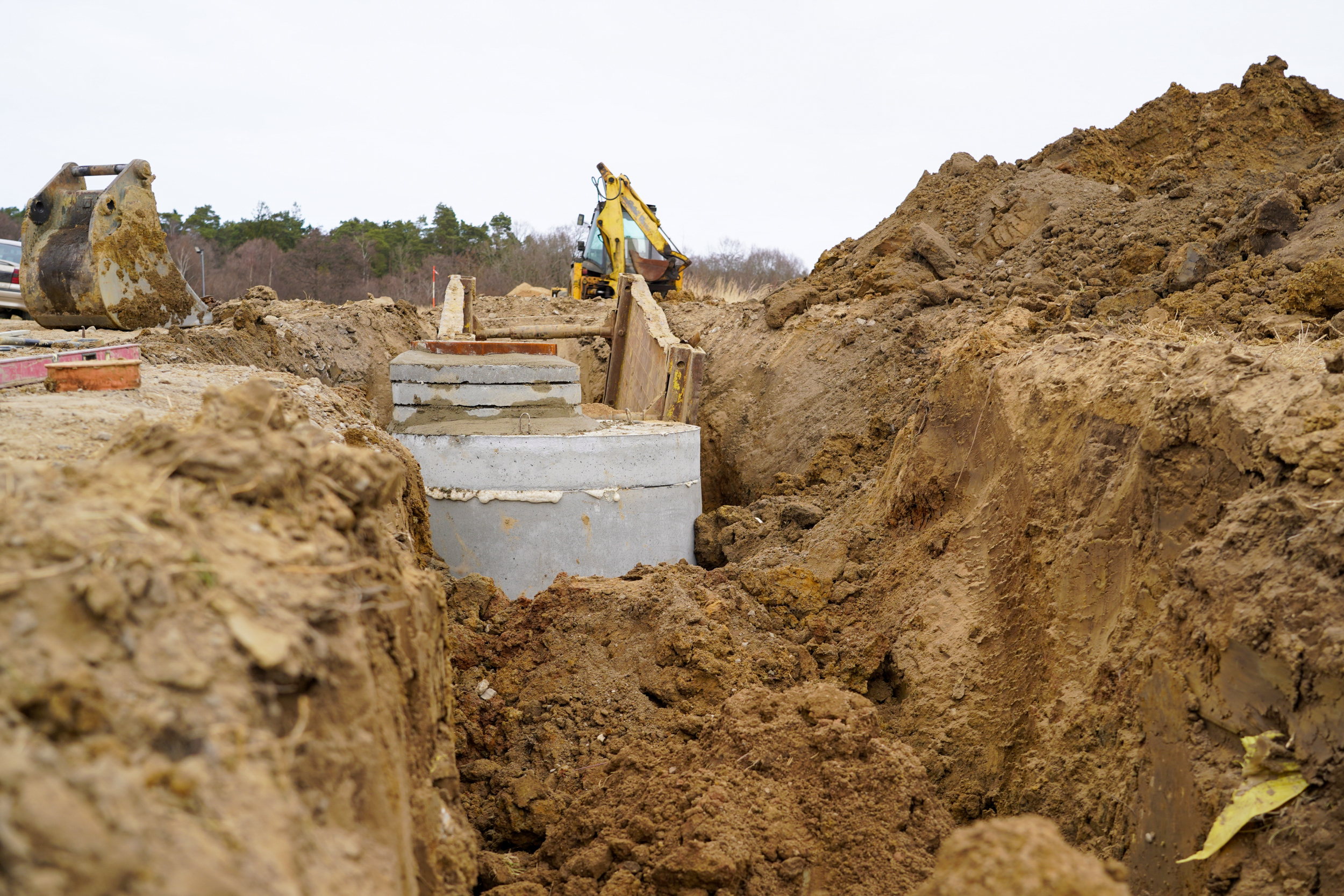

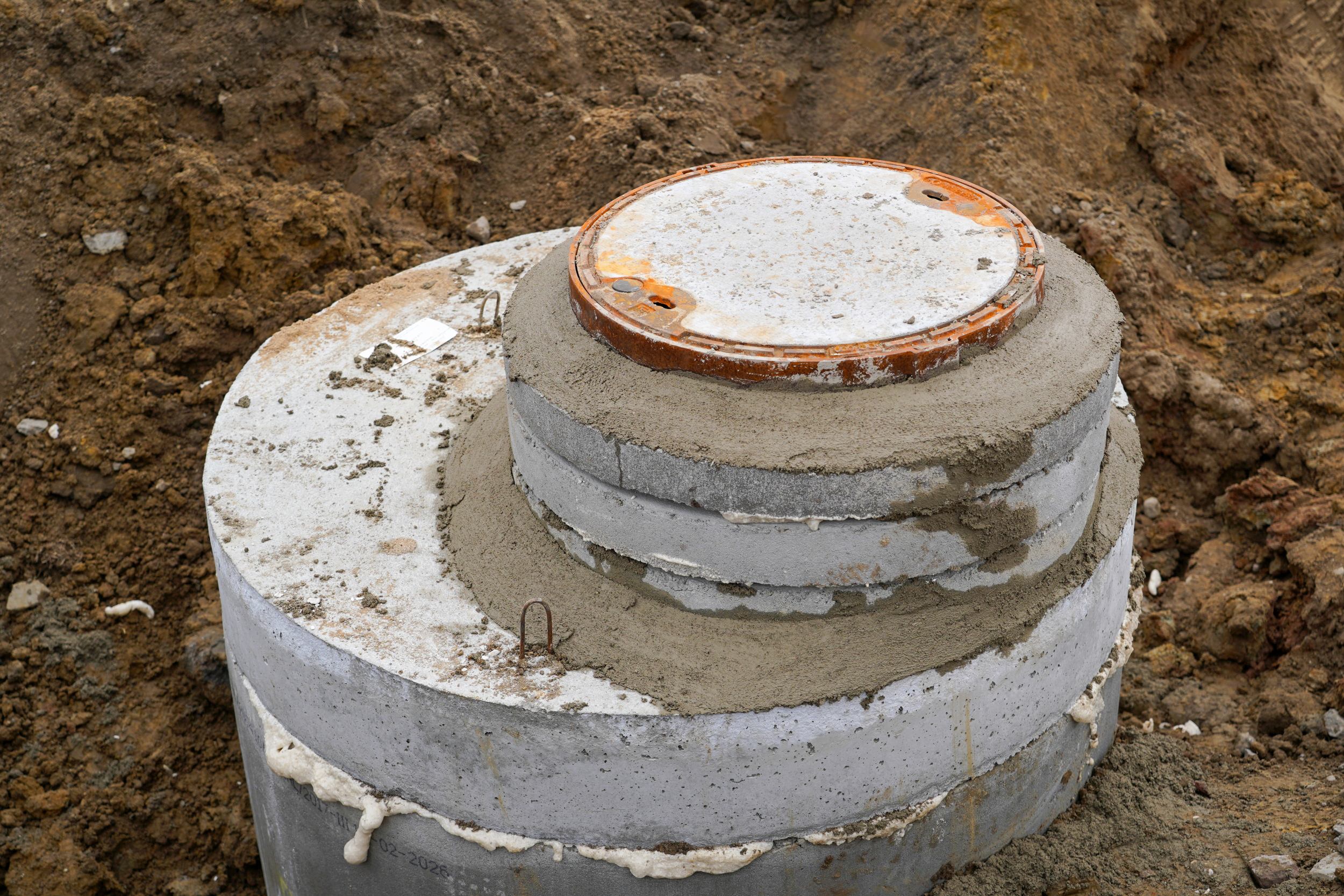

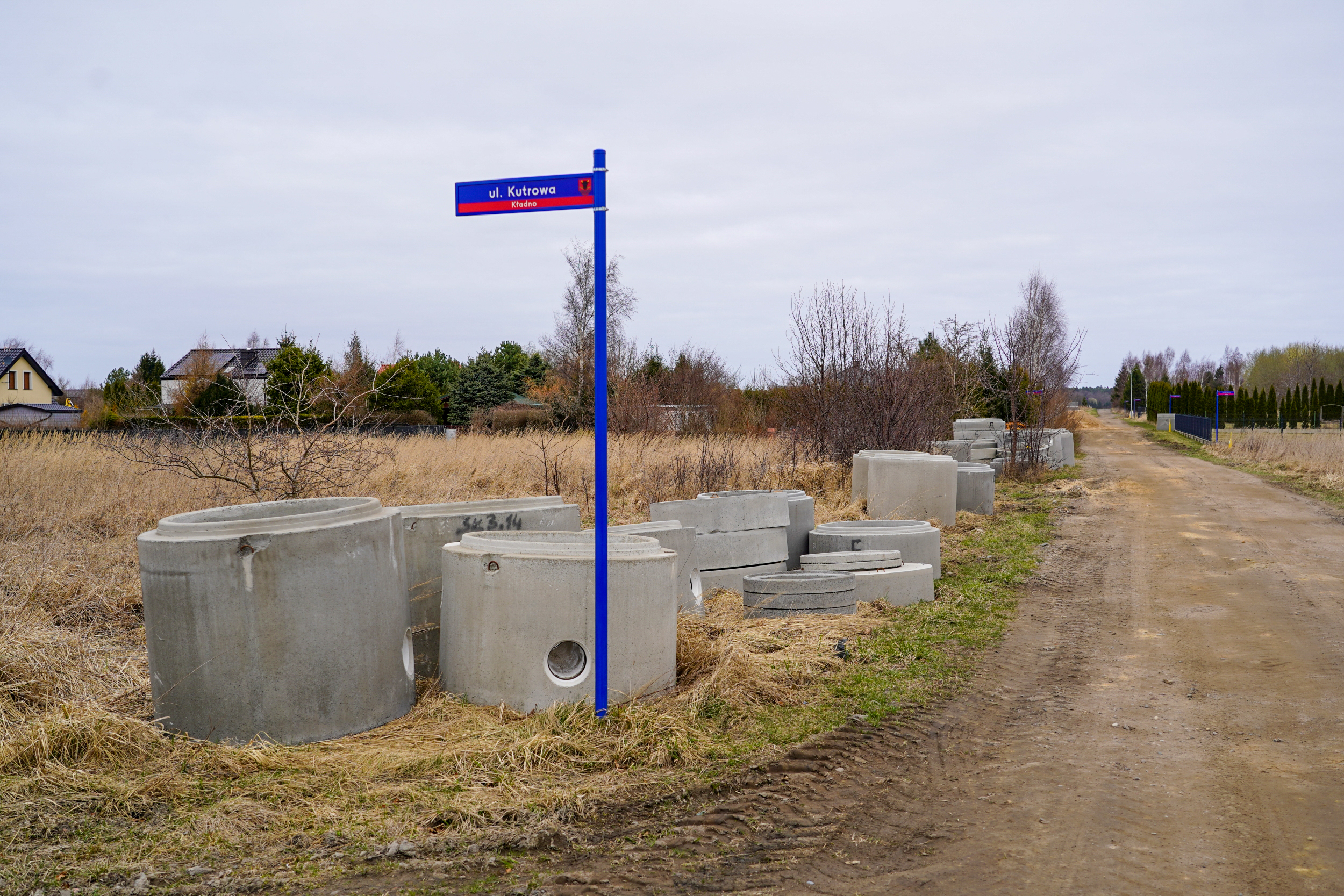

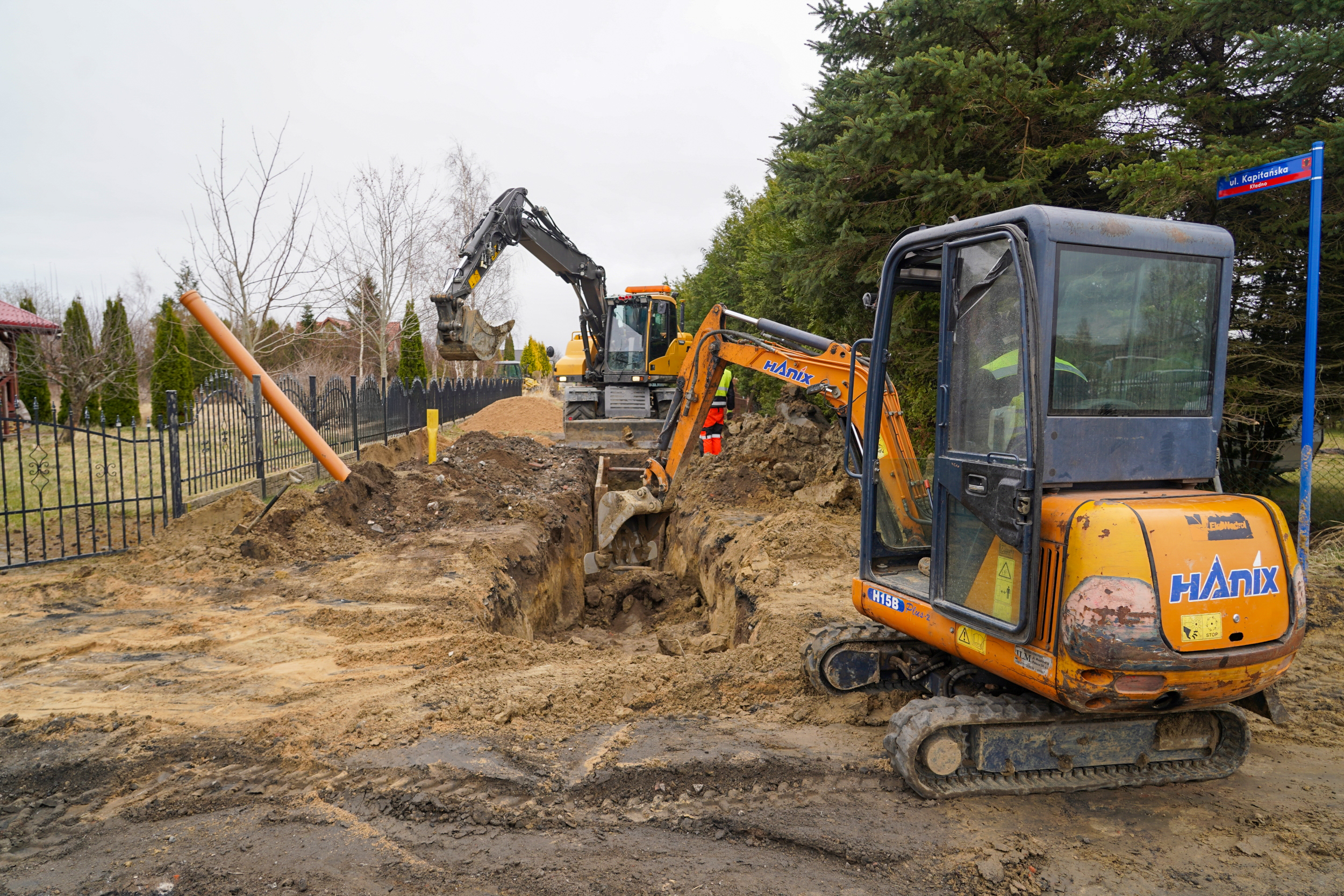

W zakresie części 2 wykonawca zgromadził wszystkie elementy przepompowni i deklaruje gotowość do rozruchu przepompowni do końca maja z zastrzeżeniem wywiązania się dostawcy energii elektrycznej z terminowego montażu liczników energii. Wszystkie pozostałe roboty są już na ukończeniu.

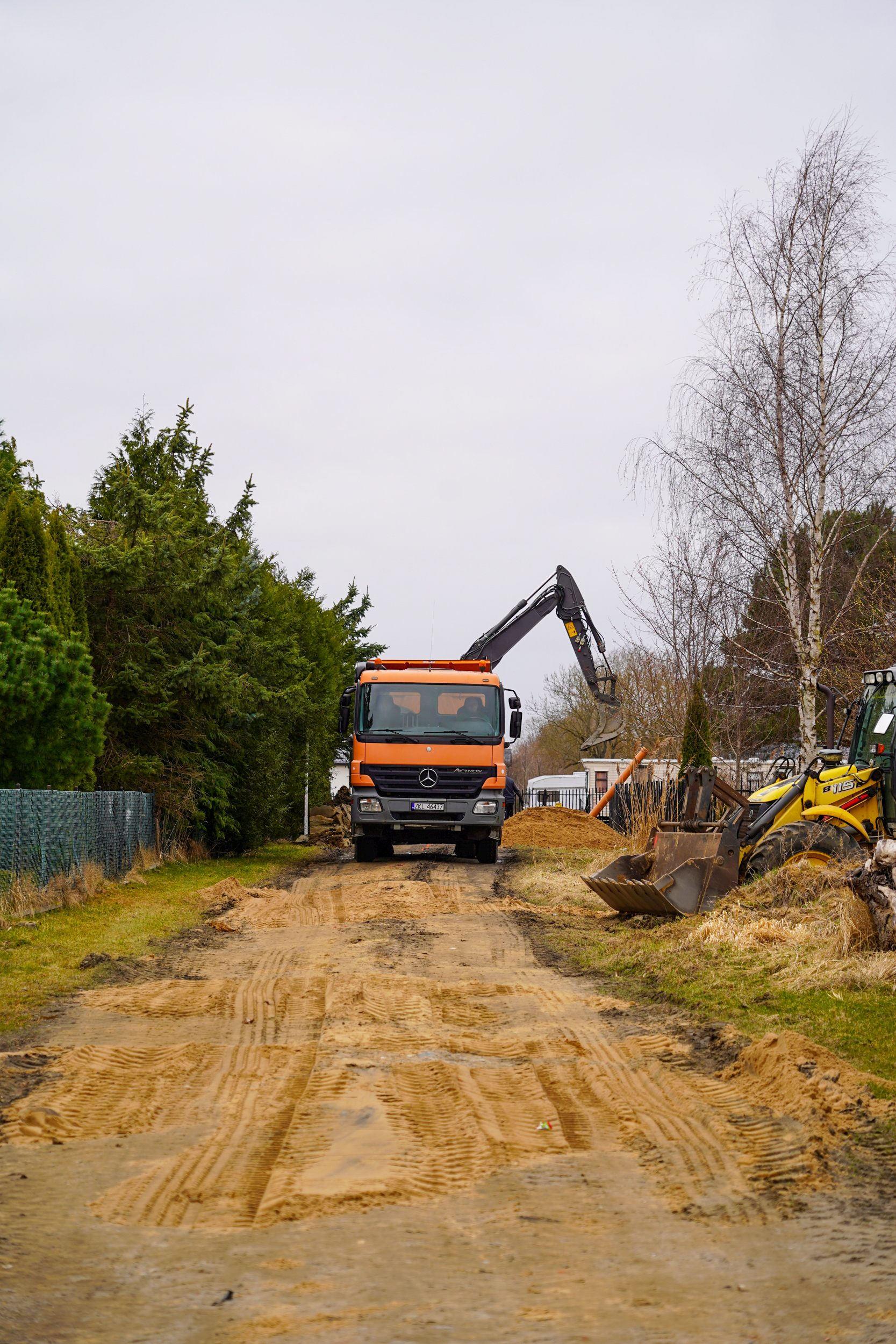

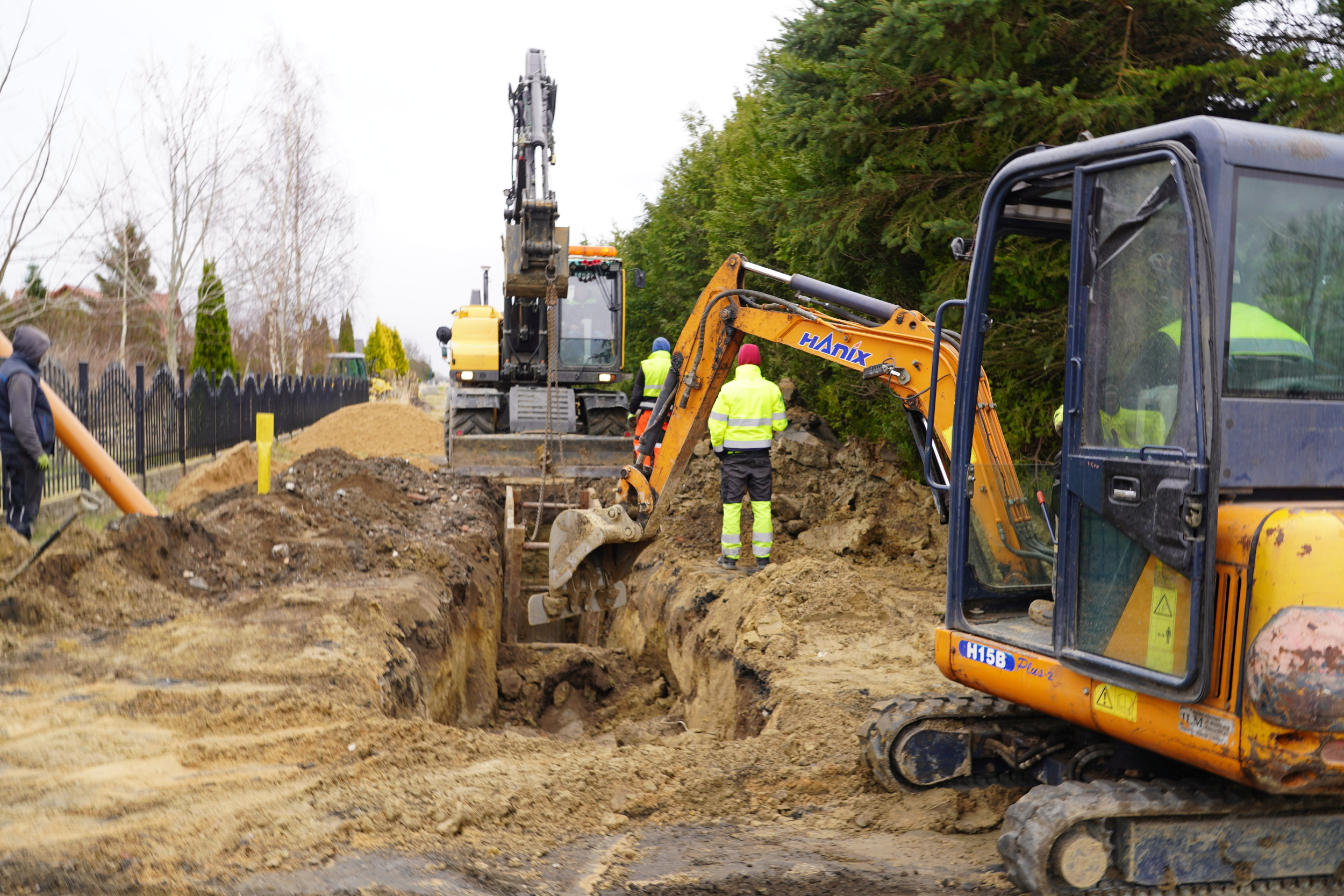

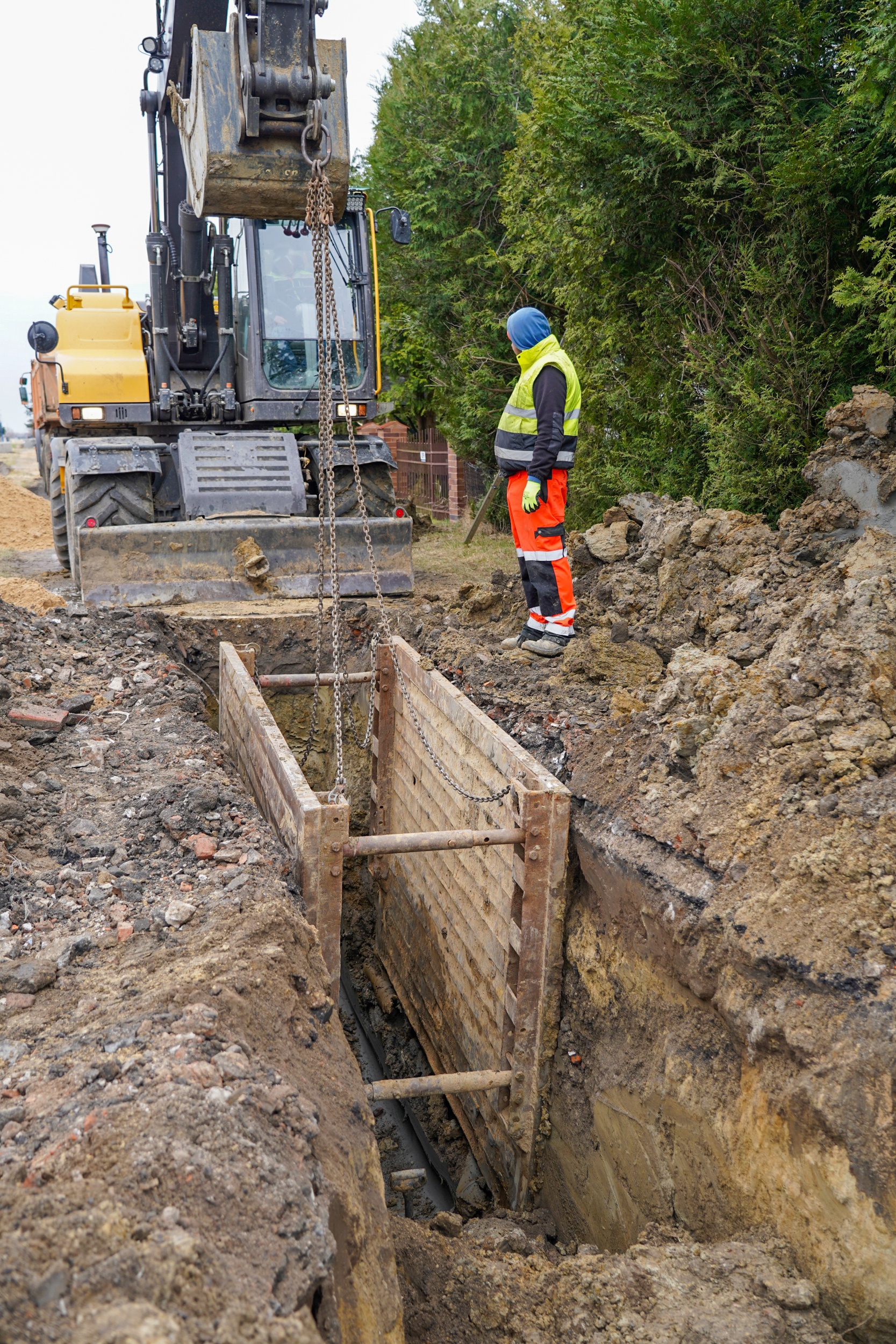

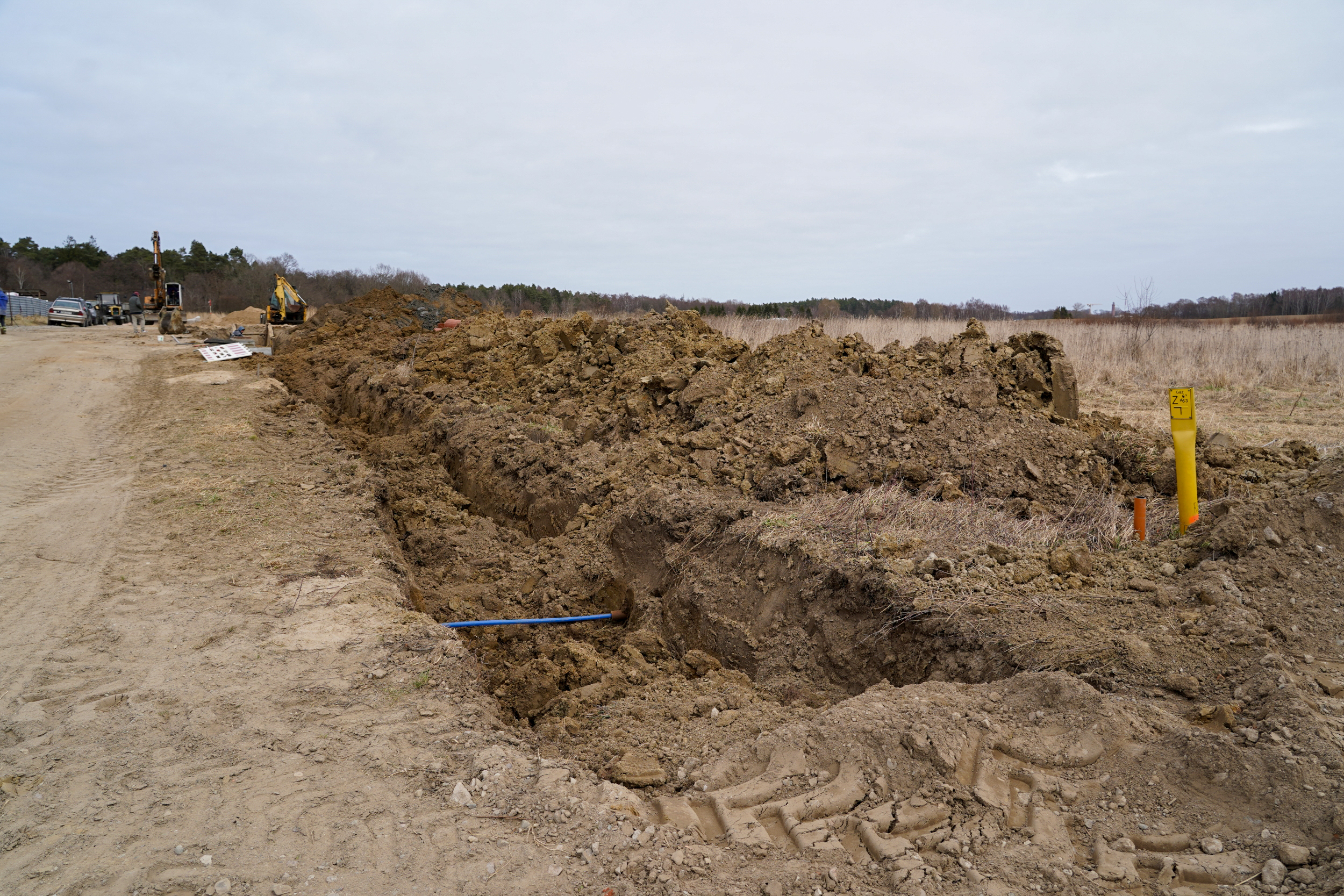

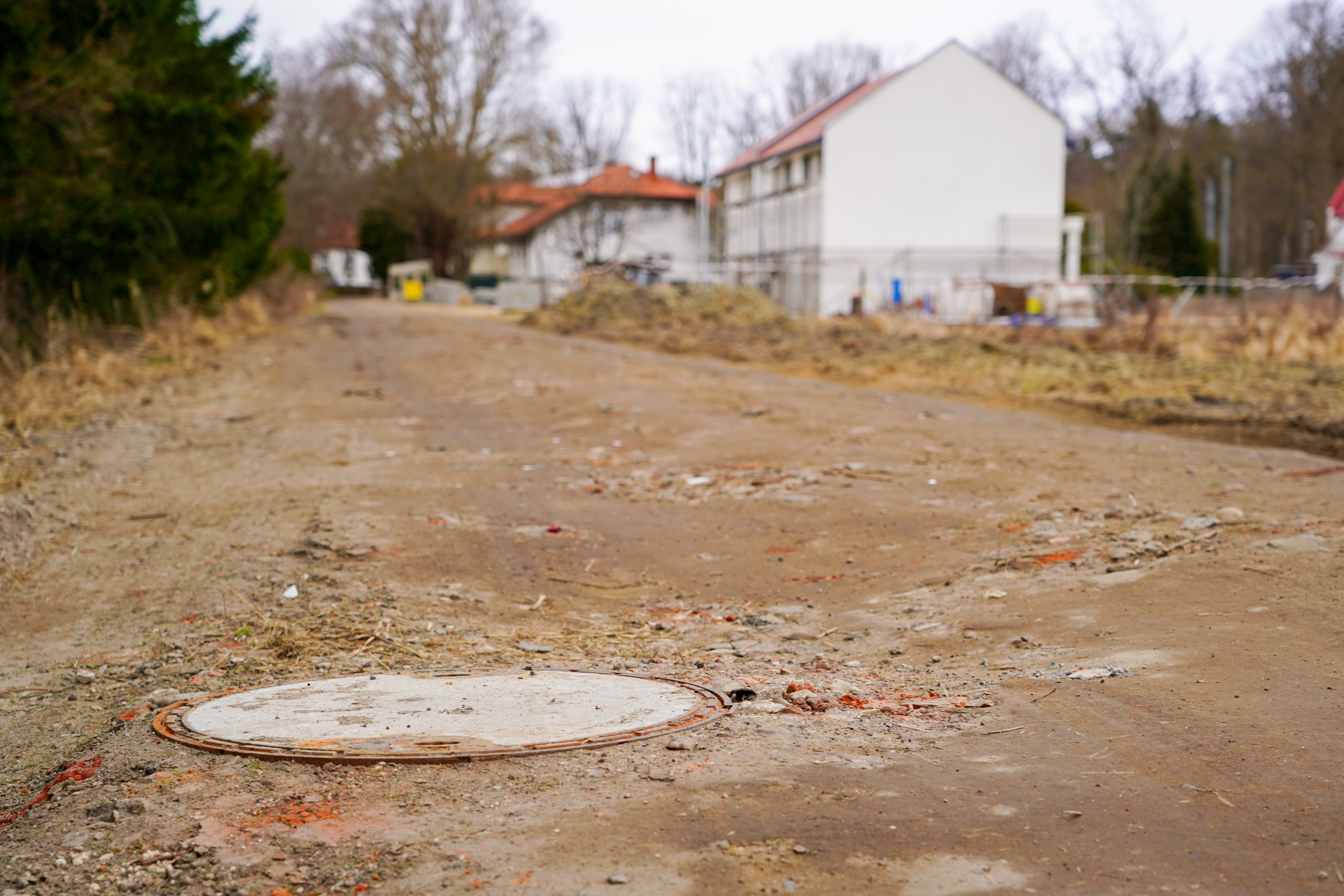

W zakresie części 3, w okresie I kwartału 2026 roku wystąpiły niewielkie opóźnienia związane z zimą i przemarzaniem gruntu na głębokość ponad 1 m. Obecnie zaległości te są nadrabiane.

Zaawansowanie całości zadania określa się na:
- Część 1 ca. 70,0 %,
- Część 2 ca. 88,0 %,
- Część 3 ca. 35,0 %.
Zamawiający nie przewiduje opóźnień w terminie zakończenia projektu.
